Hagen. Das neue Umspannwerk in Hagen-Hohenlimburg ist vor kurzem durch Enervie in Betrieb genommen worden. Teile des bisherigen Umspannwerkes werden in Zukunft in Plettenberg weitergenutzt. Durch die notwendigen Transporte kann es in der kommenden Woche zu Verkehrsbehinderungen kommen.
Enervie hat das neue Umspannwerk „Im Weinhof“ in Hagen-Hohenlimburg termingerecht in Betrieb genommen. Nach netztechnischen Umschaltmaßnahmen Anfang August ist die neue Umspannanlage nun für die Versorgung von Industriebetrieben sowie Gewerbe- und Privatkunden vor Ort verantwortlich.
Bei der Neukonzeption und -dimensionierung des Umspannwerks habe das Versorgungsunternehmen die aktuellen und zukünftigen prognostizierten Anforderungen von Industrie, Gewerbe und Privatkunden vor Ort berücksichtigt, so Enervie. Somit sei die sichere und zuverlässige Stromversorgung von Hohenlimburg langfristig sichergestellt.

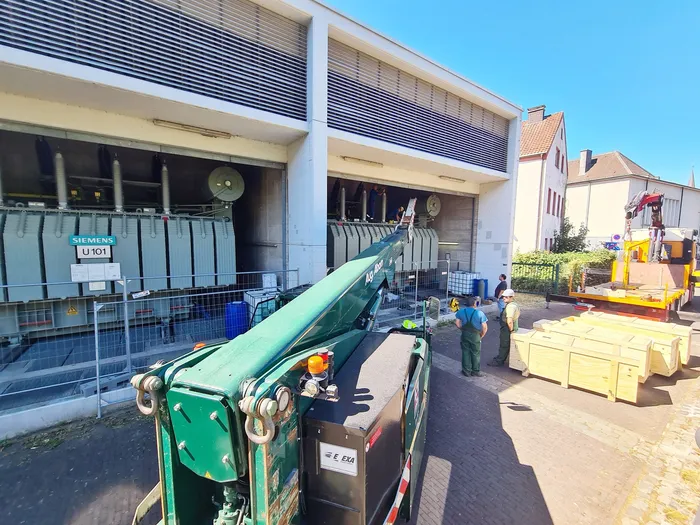

Im alten Umspannwerk am „Bürgerplatz“ aus dem Jahr 1976 wurden die Umspanner Anfang August außer Betrieb genommen. Das Umspannwerk ist aber noch teilweise in Betrieb: Die 10-Kilovolt(kV)-Mittelspannungsschaltanlage wird bis zur Fertigstellung der neuen 10-kV-Trasse im Innenstadtbereich noch bis voraussichtlich Ende 2026 weiter benötigt. Aktuell laufen dort unter anderem die Arbeiten zur Demontage und dem anschließenden Abtransport der beiden Transformatoren („Umspanner“).
Transformatoren-Transport von Hagen-Hohenlimburg nach Plettenberg-Siesel

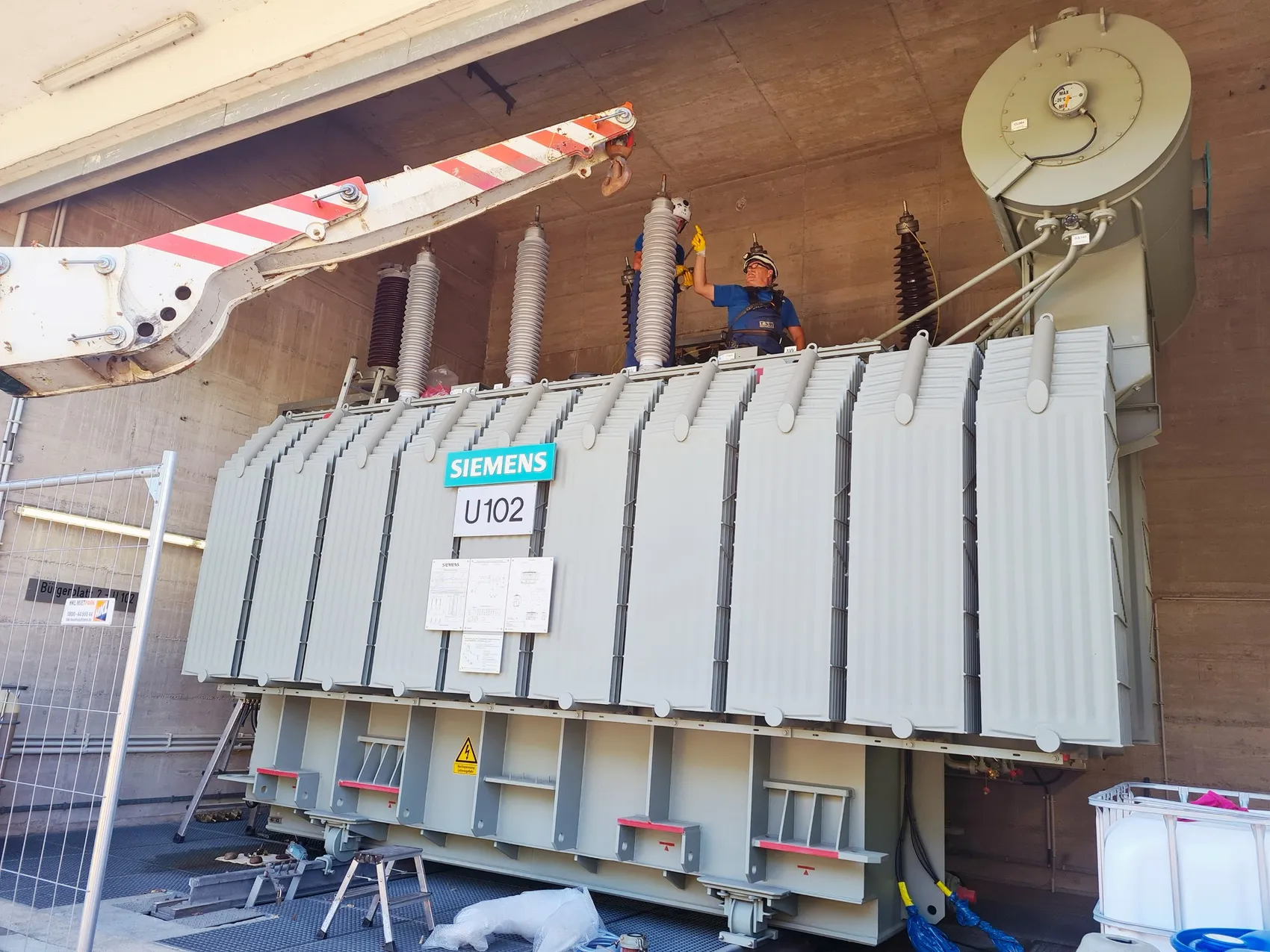

Im Laufe dieser Woche werden die beiden aus dem Jahr 2008 stammenden Transformatoren mit einer elektrischen Leistung von jeweils 40 Megavoltampere (MVA) und 68,5 Tonnen Gewicht technisch abgerüstet. Anschließend erfolgt die Vorbereitung und Verladung für den Transport zum erneuerten Umspannwerk der Enervie Vernetzt nach Plettenberg-Siesel. Dort werden die Umspanner weiter genutzt und ersetzen ältere Transformatoren. Sie haben die Aufgabe, die elektrische Energie aus dem 110-kV-Hochspannungsnetz in das 10-kV-Mittelspannungsnetz umzuwandeln.
Der erste Umspanner wird in der Nacht von Montag, 17. August, auf Dienstag, 18. August, vom Umspannwerk Hagen-Hohenlimburg nach Plettenberg-Siesel gebracht und dort anschließend eingebaut. Der zweite Transport erfolgt dann voraussichtlich in der Nacht von Mittwoch, 19. August, auf Donnerstag, 20. August. Obwohl beide Schwertransporte mit einem Gesamtgewicht von jeweils 131 Tonnen bewusst während der Nachtstunden durchgeführt werden, sind kurzzeitige Verkehrsbehinderungen aufgrund der Überlänge der beiden Transporte nicht ausgeschlossen.
